近日,由公司承建的G309青蘭線濟南淄博界至章丘胡山大街段改建工程施工SG-3標段,在上級部門的大力支持和項目部參建人員的共同努力下,摘取了階段性勝利果實,整體施工進度和項目管控考核在全線四個施工標段中名列第一!
G309青蘭線改建工程《交通組織方案》專家審查會
本項目于2月份完成《交通組織方案》審查并發布施工通告,經過前期科學策劃、縝密籌備,順利于3月8日高效有序地打響項目開工“第一槍”。

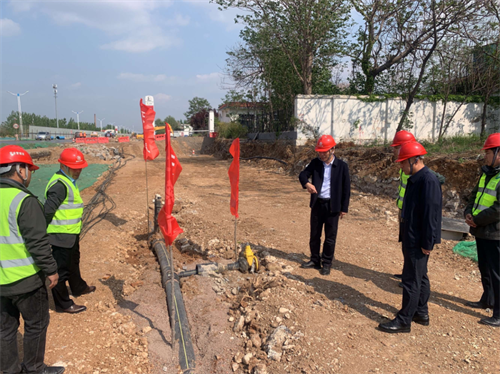

交投集團黨委書記、董事長王秀林、公司總經理李濤開展項目督查
面對半幅施工和沿線車流量大、行人多的施工難題,項目部對內加大資源投入,細化安全交底和風險告知;對外強化工作調度,協同多個參建單位多次召開研討會確定最佳實施方案;交投集團和通達公司多次開展項目督導檢查,從組織機構、責任劃分、交底例會、風險告知及現場安全管控等方面分別給予工作指導,為項目順利實施奠定堅實基礎。

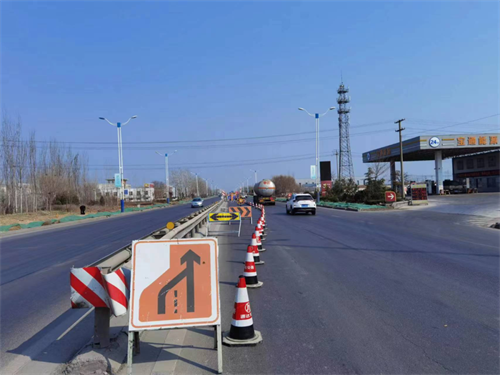

安全設施標準化布設
5月24日,本項目主線左幅拼寬段完成ATB-25瀝青基層試驗段攤鋪。為確保施工質量,項目部提前召開ATB-25瀝青基層首件技術交底會,明確施工工藝,達到人員、機械、材料等的合理配置;為加快施工進度,24日當晚,項目部協同業主、監理及第三方檢測單位,及時對瀝青基層試驗段各項指標進行質檢,檢測結果全部合格,為后續大面積瀝青作業面的高效開展奠定基礎。
G309青蘭線改建工程ATB-25瀝青基層首件技術交底會

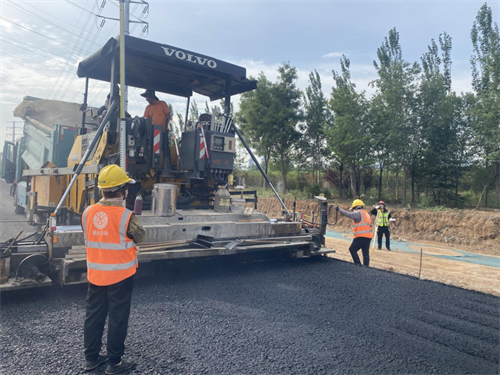

拼寬段ATB-25瀝青基層攤鋪

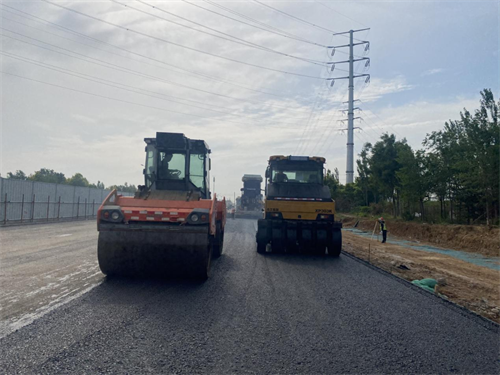

拼寬段ATB-25瀝青基層壓實

ATB-25瀝青基層取芯質檢
5月26日,主線左幅完成SBS AC-20瀝青下面層200米的試驗段攤鋪,經自檢及監檢所有數據全部合格。同步開展的主線左幅舊路面銑刨、坑槽挖補處理全部完成。

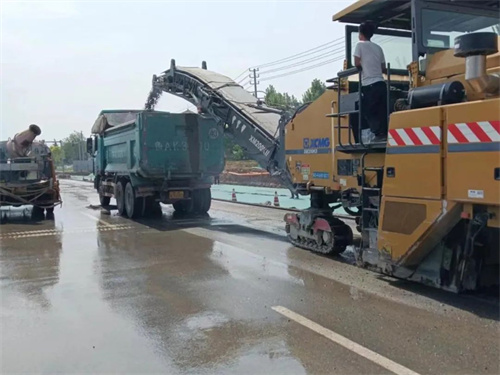

舊路面銑刨、濕法作業

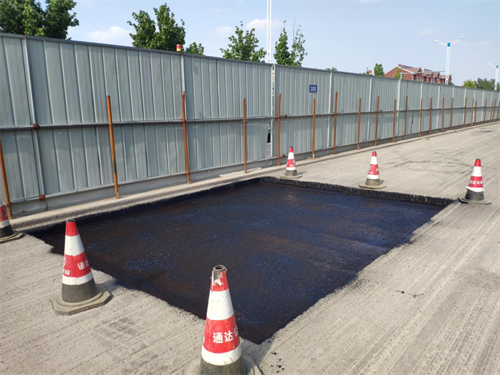

瀝青坑槽撒布乳化瀝青

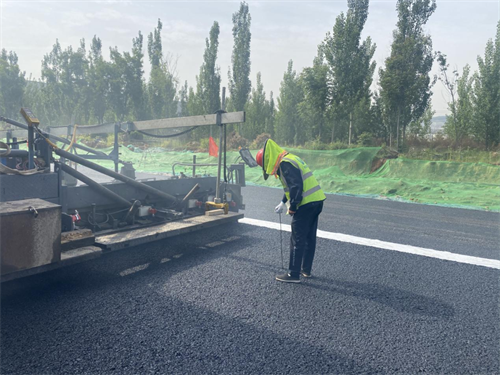

SBS AC-20瀝青下面層試驗段攤鋪厚度檢測

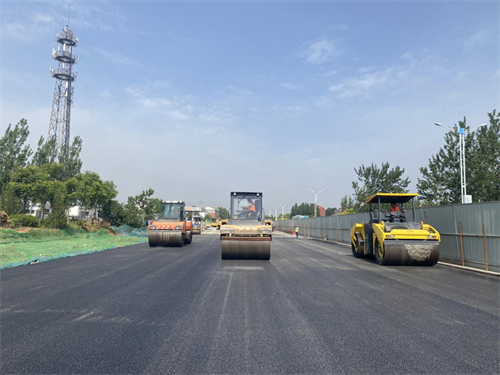

SBS AC-20瀝青下面層攤鋪壓實
不僅路基、路面施工進展順利,橋梁結構物方面同樣捷報頻傳。
截至5月27日,主線左幅徐家小橋和官莊小橋的擴大基礎、橋臺、臺帽、支座墊石和梁板吊裝全部施工完畢。其中,5月25日,K365+792徐家小橋完成左幅主線梁板吊裝;5月26日,K363+934官莊小橋完成左幅主線梁板吊裝。整個施工期間未出現任何安全環保責任事故,均能保質保量、高效有序的完成橋梁各分項施工任務。

K365+792徐家小橋左幅梁板吊裝

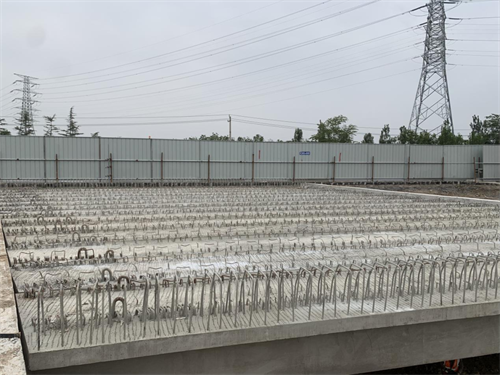

K363+934官莊小橋左幅梁板吊裝
下一步,公司將繼續強化組織管理,充分展現通達“鐵軍”精神風貌,積極配合業主、監理及集團公司開展各項工作,確保在6月15號前將主線左幅施工任務全部完成,為交通導改和右幅各作業面的及時開展打下堅實基礎。
供稿單位:第四分公司
