戰鼓催征馬蹄疾,砥礪奮進正當時。公司在建的S102大中修工程施工現場一派繁忙景象。機械轟鳴,施工人員頂著炎炎烈日,熱火朝天進行辛勤工作。按集團公司要求在保證安全、質量的前提下,按施工計劃,嚴控施工工期,穩扎穩打推進施工步伐。
施工會議

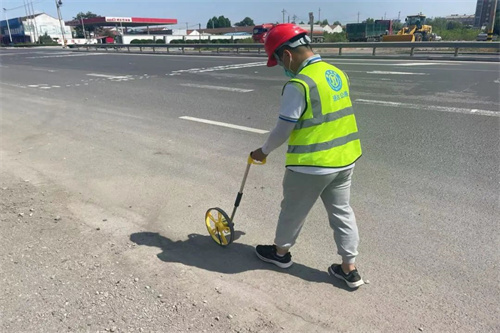

前期測量
做好前期調研 穩步推進實施
S102大中修項目建設施工前,組織工程技術人員對施工路段進行詳細摸底勘測,對該段施工路面長、施工工序復雜、車流量大、安全隱患多等情況進行分析研判,制定科學施工組織方案,為推進項目建設順利實施提供有力保障。
交警協助交通管理

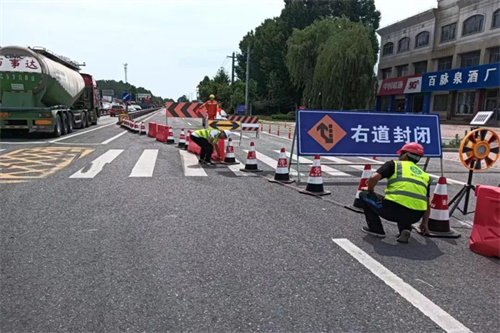

協調聯動 嚴格交通管控
S102大中修項目道路不僅車流量大,且又是半幅通車半幅施工,為順利推進工程實施,保障安全生產任務,避免交通擁堵,在S102大中修工程施工前,積極協調當?shù)卣?、交管部門,在干線公路施工路段路口專門設置施工繞行指示標志,提醒過往車輛行人繞行,同時協調交警部門對過往車輛進行聯合交通管控,并做好錯峰施工,推進施工進度。

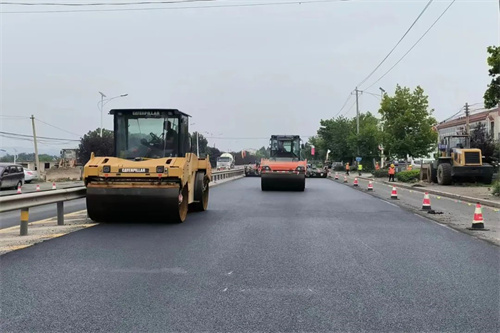

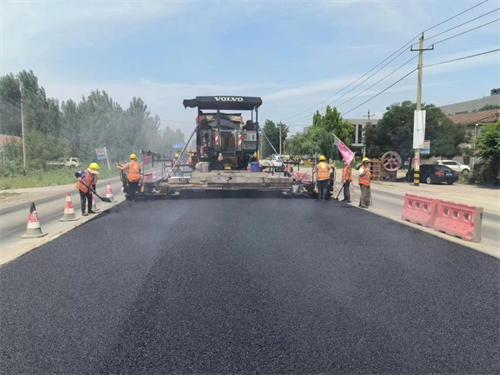

瀝青攤鋪
加強施工進度 確保工程質量

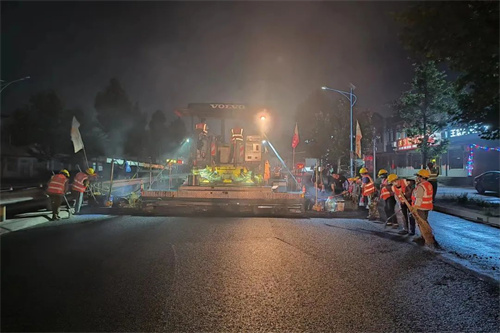

為推進施工進度,根據現場施工采取“白加黑,五加二”施工計劃,搶抓晴好天氣,合理安排施工工序,細化量化項目推進流程和節點任務,大力推進規范化、精細化、機械化施工。同時,為防治揚塵污染,從施工機械環節入手,采取灑水、霧炮等抑塵措施,最大限度降低揚塵污染。
規范化安全圍擋
提高安全意識 推進規范化管理
本月為全國第22個“安全生產月”,S102項目部為加強安全隱患排查,定期、不定期開展工地安全檢查,發現問題,及時落實整改。完善用工制度和合同手續,對無意外險的工人、無牌無證、報廢的車輛機械,一律禁止使用。施工車輛統一安裝警示燈、張貼警示標志;施工現場各種安全標志標牌統一整齊擺放設置,嚴格按作業現場規范操作,提高施工精細化管理水平。
瀝青攤鋪
截至目前,S102項目已累計完成水泥穩定碎石基層(16cm)9760㎡;厚60mm廠拌熱再生SBS改性瀝青混凝土(AC-20)項目6928.7㎡;厚40mm瀝青瑪蹄脂碎石混合料(SMA-13)項目53907.7㎡;厚50mm瀝青瑪蹄脂碎石混合料(SMA-13)項目18110.4㎡;道路裂縫快速修補料灌縫3212.1m;銑刨瀝青混凝土面層項目5371.2m3;銑刨路面基層項目1858.58m3;熱熔型涂料路面標線普通標線項目累計完成4420㎡。
發放防暑降溫物品
接下來,S102大中修工程施工項目部將堅持以人為本做好防暑降溫工作,積極為一線職工創造良好的施工環境,現場搭設臨時避暑休息驛站,為一線職工送綠豆湯、清涼油、藿香正氣液等防暑用品,幫助工人解暑降溫。同時,科學合理的安排施工進度,靈活作業、搶時間、抓機遇,確保高溫之下工程建設不失高效,保障本項目穩步推進。
第二分公司供稿
